Справка по системе ELMA Проекты+
×
Меню

Редактирование плана проекта

План проекта в системе ELMA может быть отредактирован несколькими способами. Для этого необходимо:

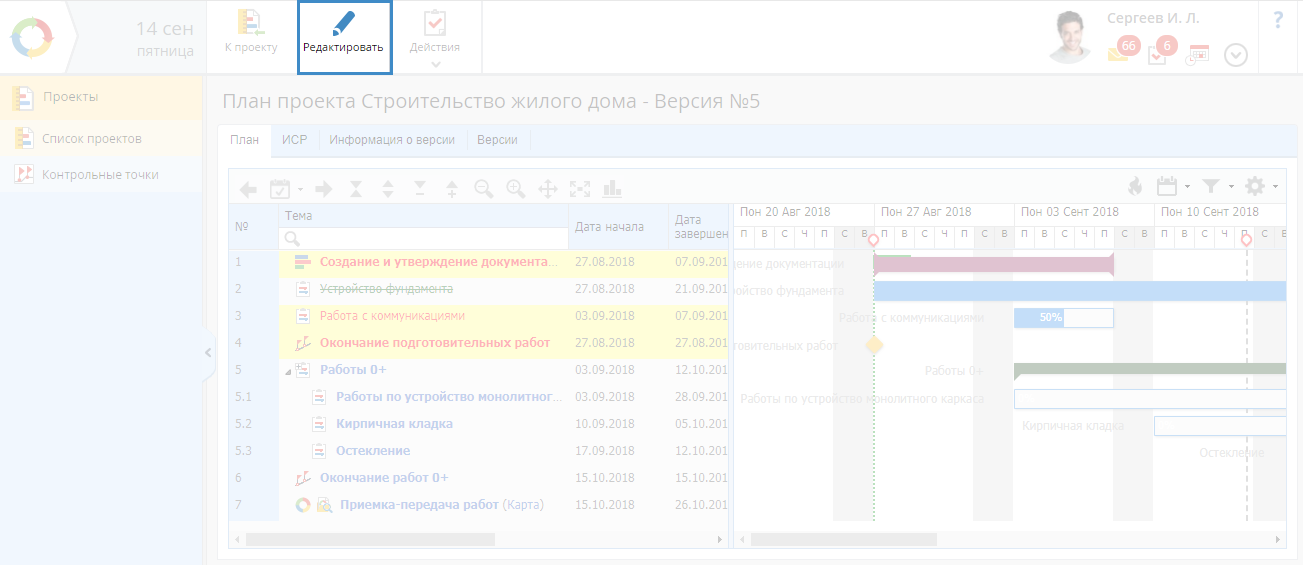

Рис. 1. Страница плана проекта. Кнопка "Редактировать"

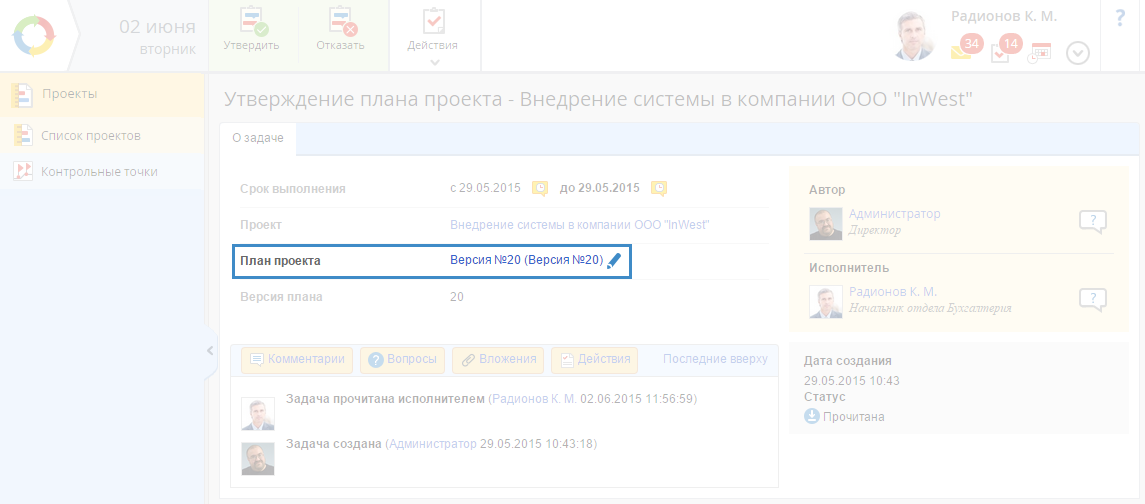

Рис. 2. Страница задачи утверждения плана проекта. Поле "План проекта"

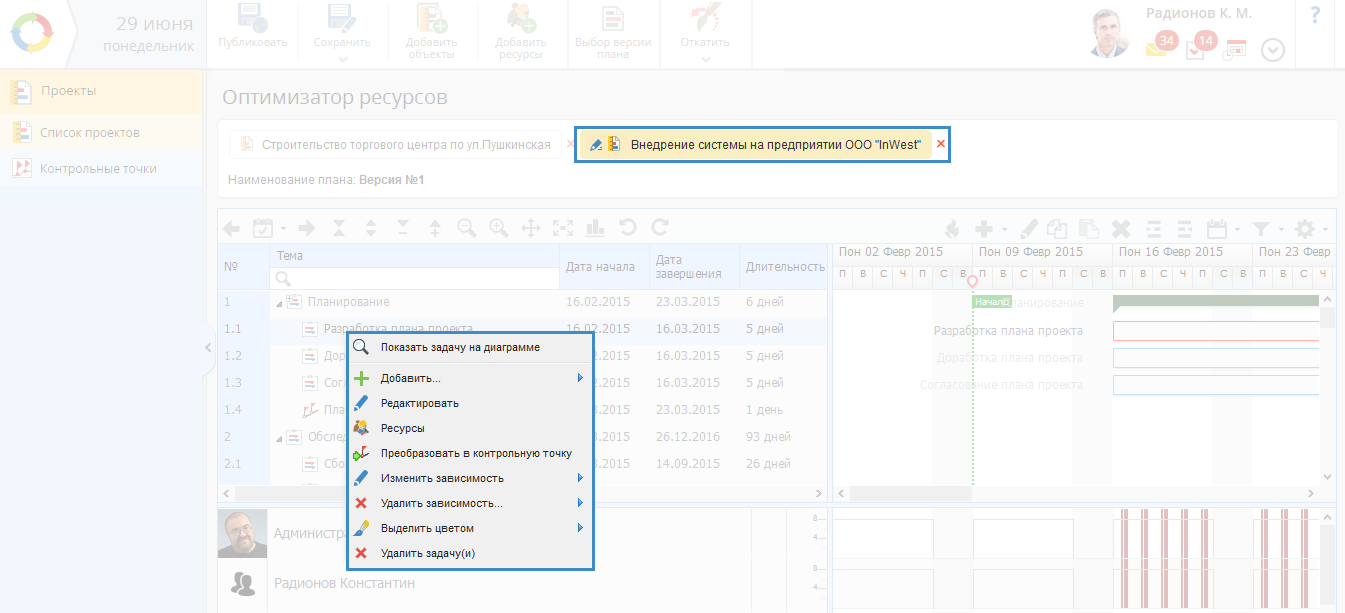

Рис. 3. Страница оптимизатора ресурсов. Контекстное меню плана проекта
Страница редактирования плана проекта выглядит следующим образом (рис. 4):

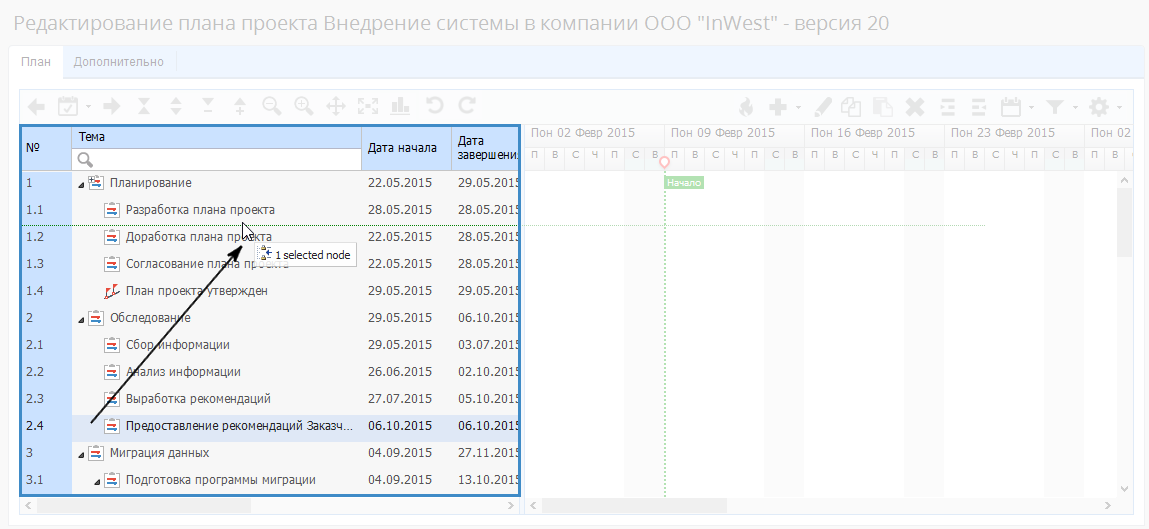

Рис. 4. Страница редактирования плана проекта
В том случае, если версия плана проекта одновременно редактируется несколькими пользователями системы ELMA, в правом верхнем углу страницы редактирования будет отображено соответствующее уведомление (рис. 5). При наведении курсора мыши на данное уведомление будет отображено всплывающее окно (рис. 5) с информацией о пользователях, редактирующих версию плана проекта, открытую в настоящий момент, а также времени начала редактирования и статусе завершения редактирования. Подробнее см. соответствующий раздел справки.

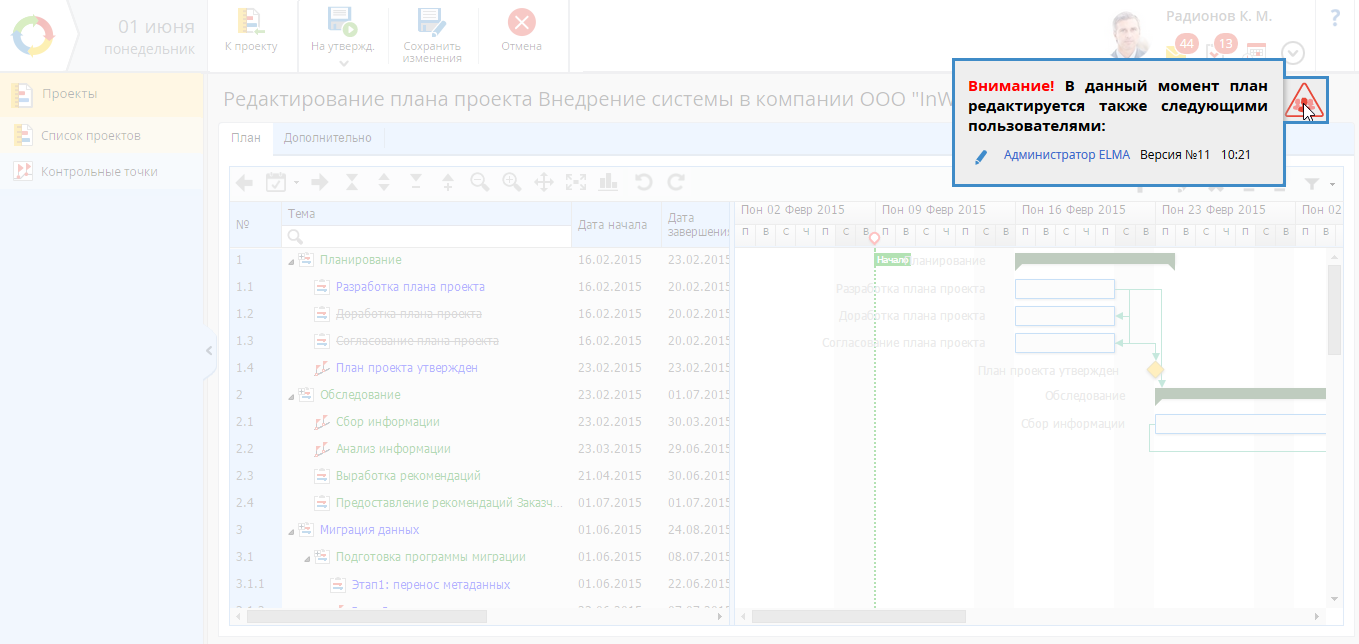

Рис. 5. Страница редактирования версии плана проекта. Уведомление о редактировании несколькими пользователями
Измененный план проекта обязательно должен быть опубликован для того, чтобы изменения вступили в силу.
Страница редактирования плана проекта состоит из нескольких вкладок: План , ИСР и Дополнительно.

Вкладка "План"

На данной вкладке (рис. 4) отображается список задач текущего плана проекта и диаграмма Ганта. Редактирование задач на данной вкладке осуществляется с использованием контекстного меню страницы и/или кнопок, расположенных на панели инструментов плана проекта. Кроме того, в таблице доступен режим быстрого редактирования. Для изменения данных по задаче нажмите на требуемую ячейку. После ввода/выбора значения нажмите клавишу Enter для сохранения значения или клавишу Esc для отмены редактирования. В режиме быстрого редактирования плана можно использовать сочетания клавиш. Для использования "горячих клавиш" необходимо выбрать задачу из списка и нажать одну из комбинаций клавиш:
Сочетание клавиш
Действие
Tab
Переход к следующей ячейке.
Shift + Tab
Переход к предыдущей ячейке.
Shift + Enter
Переход к следующей строке.
Стоит отметить, что не все ячейки задачи могут быть доступны для быстрого редактирования:
В режиме навигации (при использовании кнопок на панели инструментов) также доступна возможность использования “горячих клавиш». Для использования «горячих клавиш» необходимо выбрать требуемую задачу из списка задач и нажать одну из комбинаций клавиш на клавиатуре:
Сочетание клавиш
Действие
Ctrl+C
Копировать выделенные задачи.
Ctrl+V
Вставить задачи из буфера. Для того чтобы добавить подзадачи для текущей задачи, выделите ее и нажмите Ctrl+V.
Ctrl+Z
Отмена последнего действия.
Ctrl+Y
Повтор отмененного действия.
Ctrl+влево/вправо
Свернуть/развернуть ячейку с наименованием (только для задач с подзадачами).
Задачи на данной вкладке могут иметь следующее цветовое и графическое выделение:
Для изменения иерархии задач следует воспользоваться кнопками и/или , расположенными на панели инструментов плана проекта, и/или воспользоваться технологией Drag-n-Drop – перетащить одну и/или несколько задач в требуемое место плана (рис. 6).
Рис. 6. Страница редактирования плана проекта. Изменение иерархии задач с помощью технологии Drag-n-Drop

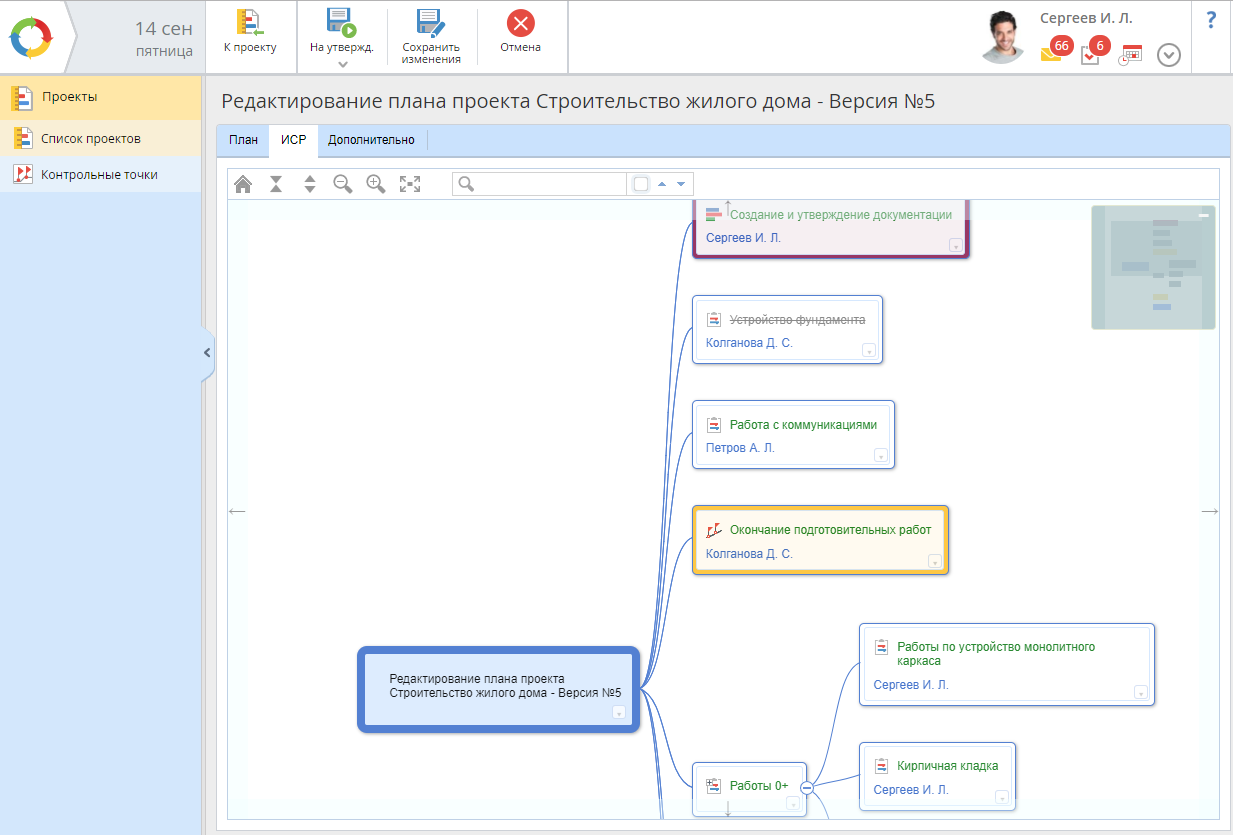

Вкладка "ИСР"

На данной вкладке (рис. 7) отображается диаграмма с задачами по проекту, построенная в соответствии с планом проекта.

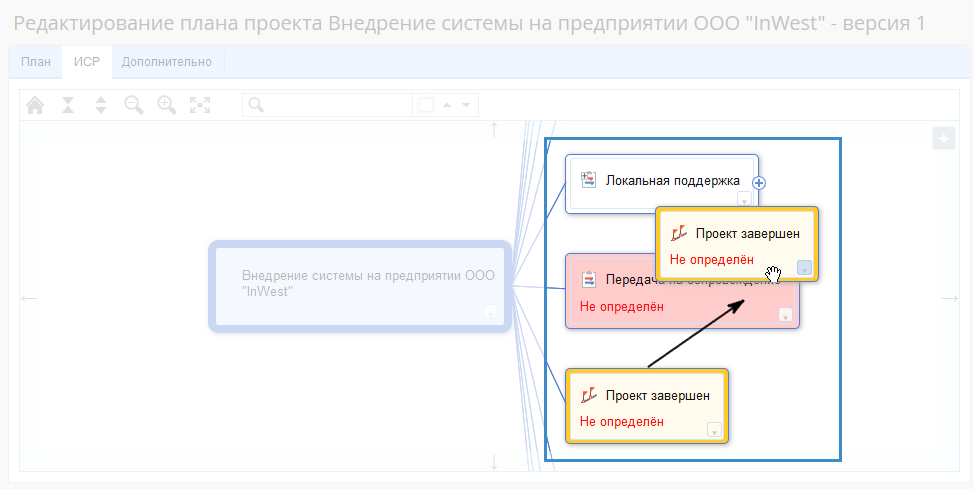

Рис. 7. Страница редактирования плана проекта. Вкладка "ИСР"
Редактирование задач на данной вкладке осуществляется с использованием кнопок, расположенных в контекстном меню каждой задачи. Для открытия контекстного меню задачи необходимо нажать на пиктограмму , расположенную в правом нижнем углу требуемой задачи. Пример контекстного меню задачи представлен на рис. 8.
Рис. 8. Вкладка "ИСР". Контекстное меню задачи
Для изменения иерархии задач следует воспользоваться технологией Drag-n-Drop – перетащить задачу в требуемое место на диаграмме (рис. 9). При этом место, в которое будет перенесена задача, подсвечивается розовым цветом.
Рис. 9. Страница редактирования плана проекта. Вкладка "ИСР". Изменение иерархии задач с помощью технологии Drag-n-Drop
Кроме того, при редактировании ИСР доступна возможность использования "горячих клавиш". Для использования "горячих клавиш" необходимо на диаграмме выбрать требуемую задачу и нажать одну из комбинаций клавиш на клавиатуре:
Сочетание клавиш
Действие
Tab
Создание новой подзадачи.
Shift + Delete
Удаление выбранной задачи.
Delete
Удаление названия выбранной задачи.
Shift + Enter
Создание новой задачи того же уровня.
При нажатии на клавишу Esc осуществляется отмена последнего действия (например, если сразу после создания задачи нажать на клавишу Esc, созданная задача будет удалена).
Следует отметить, что изменения, осуществляемые на данной вкладке, автоматически не применяются к задачам плана проекта (к вкладке План) и наоборот. Это позволяет поддерживать версионность при редактировании и обеспечить защиту от внесения случайных изменений.
Для полного применения внесенных изменений необходимо синхронизировать вкладки ИСР и План. Для этого необходимо со вкладки, на которой были внесены изменения, перейти на вкладку, с которой необходимо осуществить синхронизацию (ИСР или План). При этом будет отображено диалоговое окно (рис. 10), в котором необходимо подтвердить синхронизацию, путем нажатия на кнопку Да.

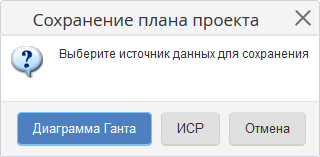

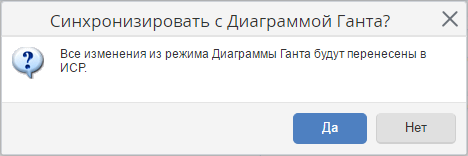

Рис. 10. Диалоговое окно подтверждения синхронизации данных
В том случае, если синхронизация не требуется, необходимо нажать на кнопку Нет. При этом данные на одной вкладке будут отличаться от данных на другой вкладке. В данном случае при сохранении/публикации измененного плана проекта будет отображено диалоговое окно (рис. 11), в котором необходимо выбрать источник данных для сохранения (данные со вкладки ИСР или План).
Рис. 11. Диалоговое окно выбора источника данных для сохранения

Вкладка "Дополнительно"

На вкладке Дополнительно (рис. 12) осуществляется изменение названия текущей версии плана проекта, а также даты начала и завершения проекта. При необходимости на данной вкладке может быть добавлено описание текущей версии плана проекта.

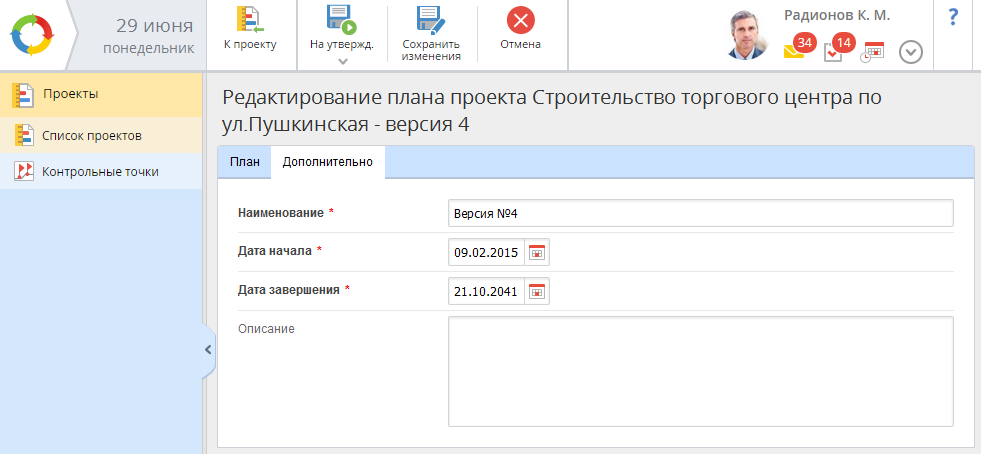

Рис. 12. Страница редактирования плана проекта. Вкладка "Дополнительно "

Кнопки верхнего меню страницы

Возврат на главную страницу текущего проекта.
Сохранение плана проекта с последующей его отправкой на утверждение.
Сохранить и закрыть – сохранение плана проекта без отправки на утверждение. Следует отметить, что при нажатии данной кнопки внесенные изменения не будут применены до момента утверждения и публикации версии плана проекта.
Данная кнопка доступна только при наличии соответствующих настроек в типе проекта.
Сохранение плана проекта с последующей его публикацией.
Сохранение плана проекта.
Отмена редактирования проекта. Возврат на предыдущую страницу.

Контекстное меню

Контекстное меню доступно для вызова на странице редактирования плана проекта из списка задач, а также из диаграммы Ганта. Список пунктов в контекстном меню различается в зависимости от места его вызова.

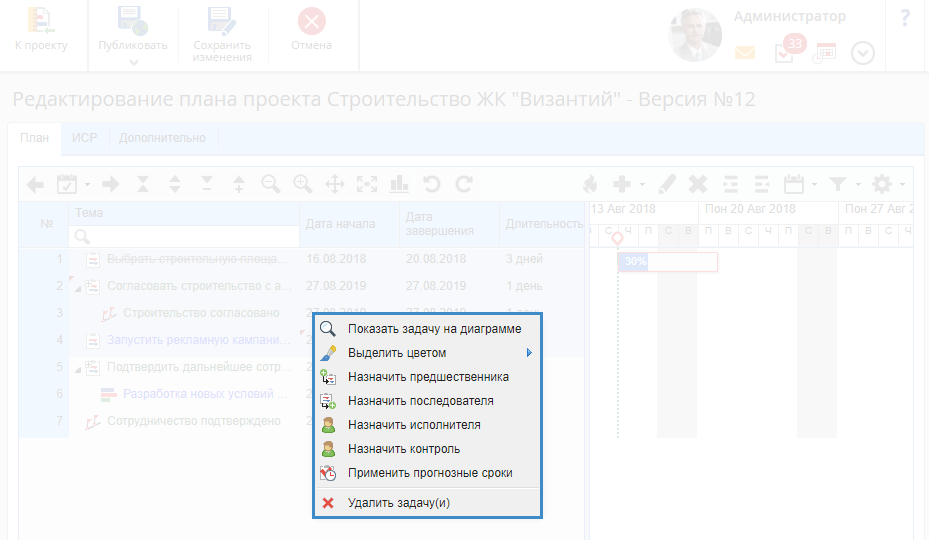

Так, например, контекстное меню задачи (рис. 13) выглядит следующим образом:

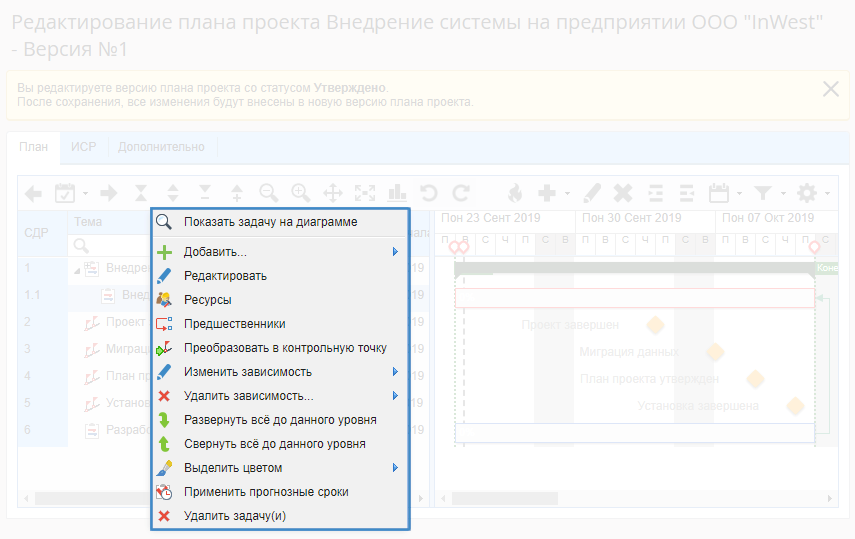

Рис. 13. Страница редактирования плана проекта. Контекстное меню задачи
Показать задачу на диаграмме – сдвиг диаграммы Ганта для отображения выбранной задачи и ее однократное выделение.
Добавить… – создание в плане проекта подзадачи выбранного типа (Задача по проекту, Контрольная точка, Вложенный проект, Запуск БП) или последующей/предшествующей задачи (связанной с выбранной задачей).
Редактировать – переход на страницу редактирования задачи в плане проекта.
Ресурсы – открытие диалогового окна, в котором отображаются все ресурсы (трудовые, технические, материальные) текущей задачи, а также доступна возможность добавления, редактирования и/или удаления ресурсов.
Предшественники – возможность добавить связанные задачи-предшественники, а также отредактировать или удалить связи.

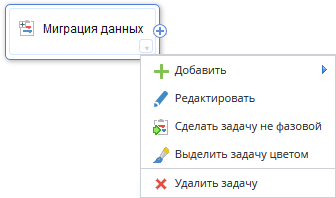

Преобразовать в контрольную точку – преобразование выбранной задачи в контрольную точку. Данная кнопка доступна только у задач типа "Задача по проекту" и "Задача запуска БП".
Преобразовать в задачу – преобразование контрольной точки в обычную задачу по проекту. Данная кнопка доступна только у задач типа "Контрольная точка".
Сделать задачу фазовой – преобразование обычной задачи по проекту в фазовую задачу. Данная кнопка доступна только у родительских задач (т.е. задач, имеющих подзадачи).
Сделать задачу не фазовой – преобразование фазовой задачи в обычную задачу по проекту. Данная кнопка доступна только у фазовых задач.
Изменить зависимость – изменение зависимостей между задачами. Данная кнопка доступна только при наличии связей у выбранной задачи.
Удалить зависимость… – удаление зависимостей между задачами. Данная кнопка доступна только при наличии связей у выбранной задачи.
Развернуть все до данного уровня – раскрыть вложенность задач до уровня выбранной задачи.
Свернуть все до данного уровня – свернуть вложенность задач до уровня выбранной задачи.
Выделить цветом – выделение задачи на диаграмме Ганта определенным цветом.
Применить прогнозные сроки – применение прогнозных сроков выполнения задач и оценки трудозатрат.
Удалить задачу(и) – удаление выбранной задачи.

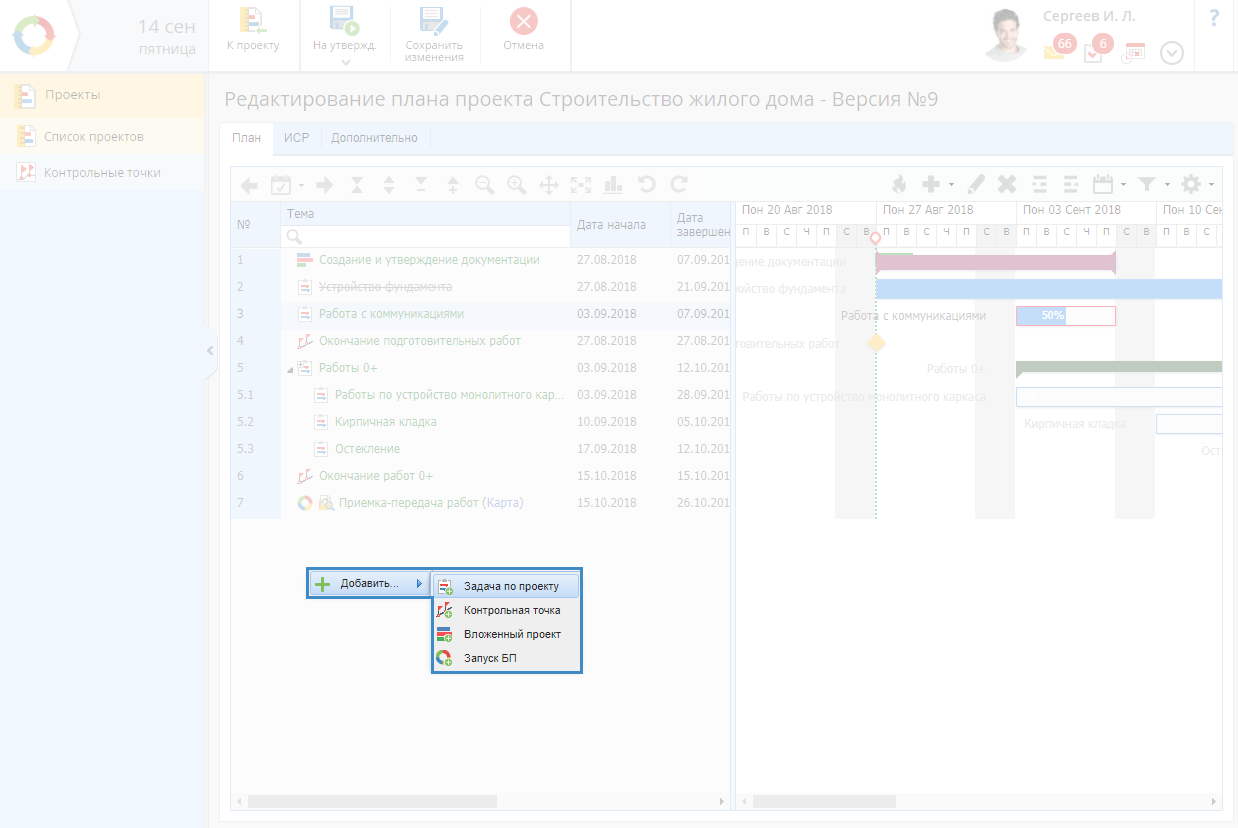

В том случае, если контекстное меню вызывается с рабочей области в плане проекта (рис. 14), оно выглядит следующим образом:
Рис. 14. Страница редактирования плана проекта. Контекстное меню рабочей области
В данном случае задачи выбранного типа (Задача по проекту, Контрольная точка, Запуск БП) будут создаваться в самом конце плана проекта без привязки к какой-либо задаче в плане.

Групповые операции над задачами

В плане проекта и оптимизаторе ресурсов доступна возможность применения групповых операций к выбранным задачам. Для выделения требуемых задач необходимо зажать на клавиатуре клавишу Ctrl и с помощью кнопки мыши выбрать требуемые задачи в списке задач плана проекта и/или на диаграмме Ганта.
Групповые операции над задачами могут осуществляться как с использованием контекстного меню, так и с помощью кнопок панели инструментов плана проекта.
Контекстное меню группы задач имеет следующий вид (рис. 15).
Рис. 15. Страница редактирования плана проекта. Контекстное меню группы задач
Выделить цветом – выделение задачи на диаграмме Ганта определенным цветом.

Назначить предшественника – создание связей с другими задачами. При нажатии открывается окно выбора предшествующей задачи, для которой выбранные задачи будут задачами-последователями (рис. 16).
Рис. 16. Окно выбора предшествующей задачи
В данном окне необходимо выбрать задачу, тип связи между задачами, режим планирования и длительность. Следует отметить, что в поле Задача можно ввести порядковый номер задачи в плане проекта – соответствующая задача будет найдена автоматически. Для выбора необходимо нажать на нее левой кнопкой мыши.
Назначить последователя – создание связей с другими задачами. При нажатии открывается окно выбора последующей задачи, для которой выбранные задачи будут задачами-предшественниками. Данное окно аналогично окну выбора предшествующей задачи.

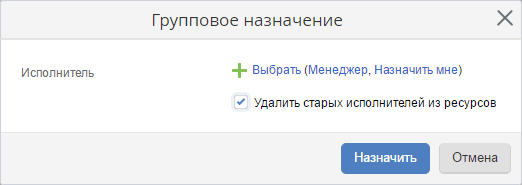

Назначить исполнителя – назначение одного исполнителя нескольким задачам. При нажатии на данную кнопку осуществляется открытие диалогового окна (рис. 17), в котором необходимо выбрать требуемого исполнителя и нажать на кнопку Назначить.
Рис. 17. Диалоговое окно группового назначения исполнителя задач
При установке флажка Удалить старых исполнителей из ресурсов исполнители, выбранные для данных задач ранее, будут автоматически удалены из ресурсов.
Назначить контроль – назначение одного контролера нескольким задачам. При нажатии на данную кнопку осуществляется открытие диалогового окна (рис. 18), в котором необходимо указать требуемые параметры и нажать на кнопку Назначить.

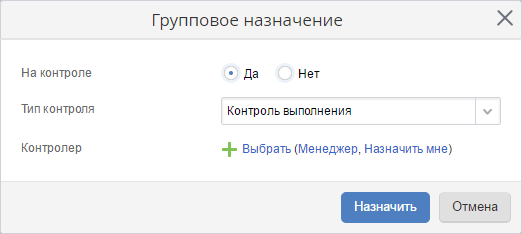

Рис. 18. Диалоговое окно группового назначения контроллера задач
На контроле –  данный параметр определяет, осуществляется ли контроль над выбранными задачами:
Тип контроля – из выпадающего списка необходимо выбрать тип контроля, который будет назначен выбранным задачам.
Контролер – необходимо выбрать требуемого исполнителя.
Удалить задачу(и) – автоматическое удаление выбранных задач.
Помимо этого, с помощью кнопок панели инструментов плана проекта может быть осуществлено массовое повышение/понижение уровня выбранных задач. Для этого необходимо воспользоваться кнопкой и/или . Следует отметить, что одновременно повышение/понижение уровня выбранных задач не может быть осуществлено в том случае, если после выбранных задач располагается контрольная точка. Подробнее о иерархии задач см. соответствующий раздел справки.

Редактирование задач плана проекта на диаграмме Ганта

При работе с диаграммой Ганта на странице редактирования плана проекта возможно изменение сроков начала и завершения задачи, ее длительности, а также процента выполнения путем изменения положения и/или границ отрезка, соответствующего задаче, на временной оси. Подробнее о редактировании задач плана проекта на диаграмме Ганта см. соответствующую страницу справки.
